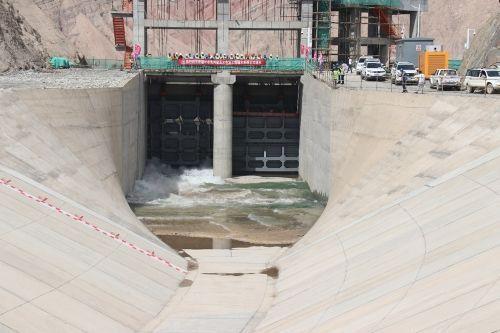

近日,隨著渠首閘門緩緩提起,葉爾羌河水涌入輸水渠道,新疆鏨高水電站工程輸水系統試充水正式啟動。
2022年是鏨高水電站工程的收官之年,年底四臺機組全部要實現發電目標。為確保工程按時優質履約,項目部結合7月20日首臺機組發電的關鍵節點精心組織,合理優化施工方案,嚴抓質量管理,并通過組織“大干120天,確保720首臺機組發電”的勞動競賽,在確保安全的前提下,加快施工進度。目前項目已完成約95%的主體施工任務,施工進度、質量均滿足要求。項目部將利用當前黃金施工時間,繼續加快工程施工,確保工程建設順利收官。
新疆葉爾羌河鏨高水電站位于新疆喀什地區莎車縣境內葉爾羌河干流山區下段,是葉爾羌河干流阿爾塔什以下河段水電規劃梯級開發中的第1級電站,為引水式電站,Ⅲ等工程,規模為中型。公司五分局承建的輸水渠道工程共3.6公里,其中包含輸水隧洞1.05公里和其他渠系建筑物。此次試充水,標志著項目承建的主體施工任務已基本完成,為鏨高水電站的“7.20”首臺機組發電目標創造了關鍵性的條件。(任俊)
